悦澜庭保质保量推进工程进度
现为您呈上7月工程进度播报
一.首期交楼楼栋工程进度

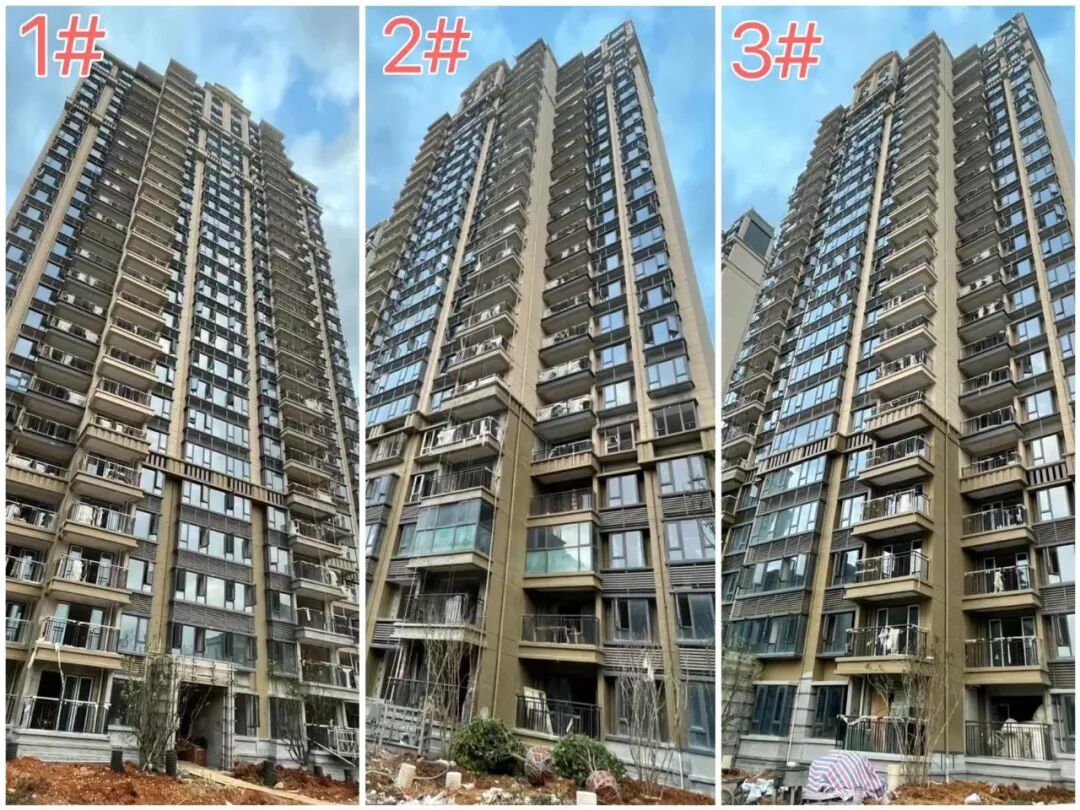

01 | 1-3#楼进度 |
1-3#:刮腻子、公区与连廊地砖、户内门槛石、灯具开关插座、户内门、电梯门套石安装完成
其中公区墙面砖:1#楼完成26-10层、2#楼完成24-15层、3#楼完成24-5层
02 | 6-8#楼进度 |
6-8#:刮腻子、公区与连廊地砖、户内门槛石、灯具开关插座、户内门安装完成
二.其它楼栋工程进度

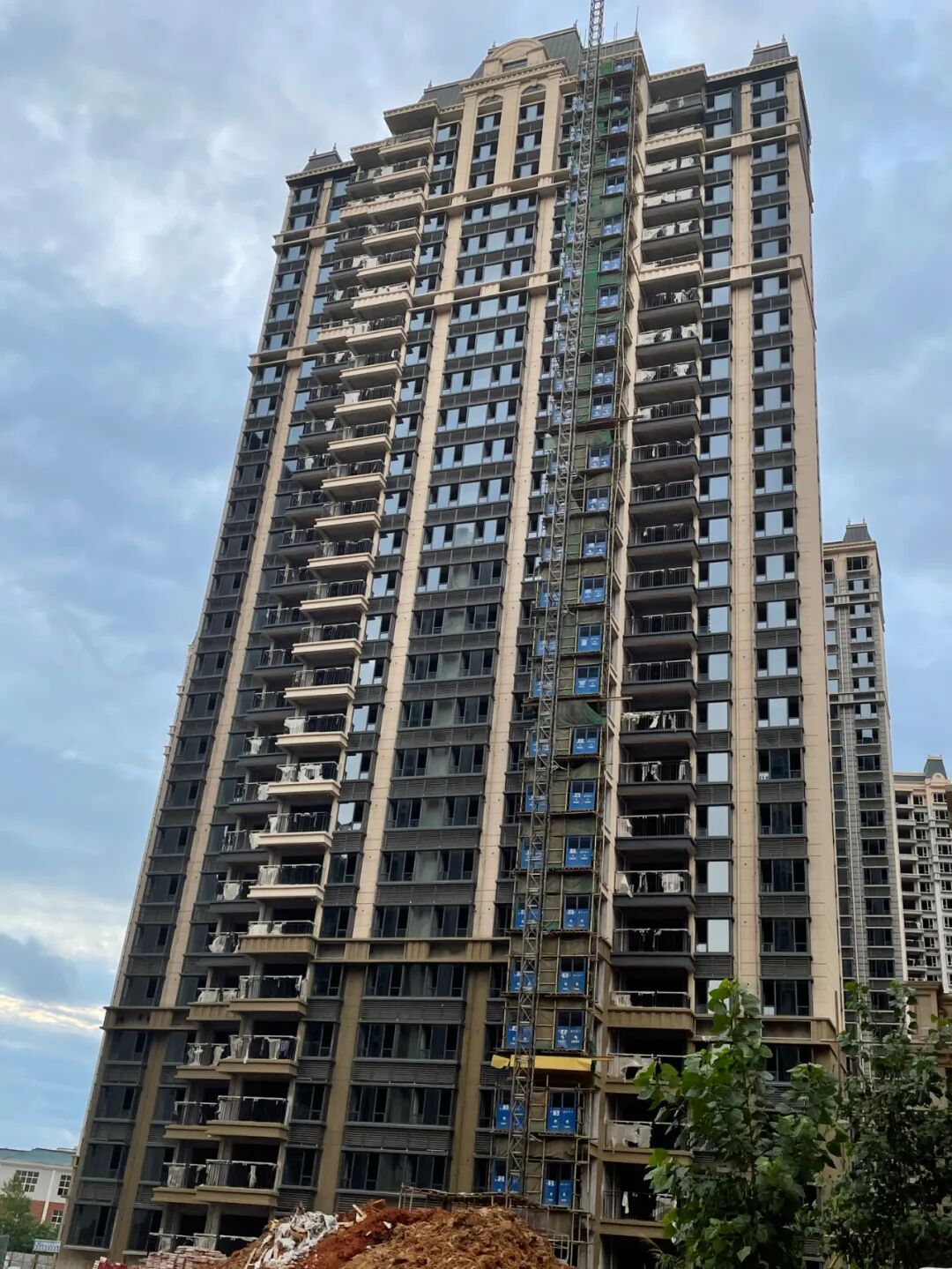

01 | 5#楼进度 |
5#:外墙漆(除人货梯部位)、栏杆基本完成、阳台防水4-26层、电工穿线25-10层完成,木工吊顶基层、石膏线完成

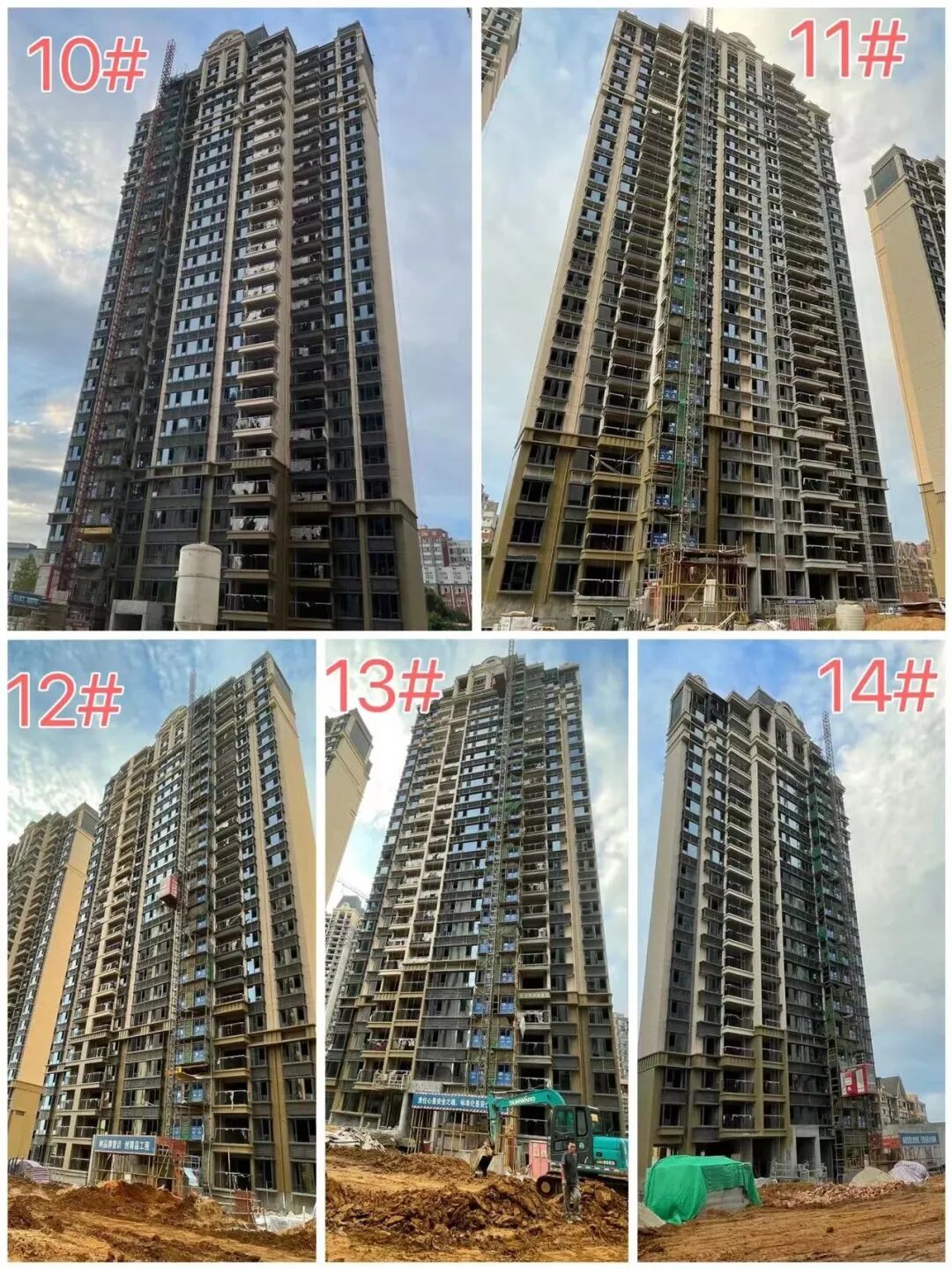

02 | 10-14#楼进度 |
10#:外墙漆(除人货梯部位)、栏杆基本完成,卫生间、阳台防水完成2-26层、厨卫墙砖、地砖铺贴完成25-15层
11#:铝合金门窗框、栏杆基本完成,外墙漆完成70%、阳台防水完成10-26层
12#:外墙漆(除人货梯部位)、栏杆基本完成,卫生间、阳台防水2-24完成、刮腻子完成24-10层、厨卫墙砖、地砖铺贴完成23-10层
13#:固玻安装、水电二配、内粉、楼梯间粉刷、腻子完成,卫生间、阳台防水完成5-24层、刮腻子完成24-15层
14#:固玻安装基本完成、外墙漆完成85%,卫生间、阳台防水完成2-19层,刮腻子完成18-15层,厨卫墙砖、地砖铺贴完成18-10层

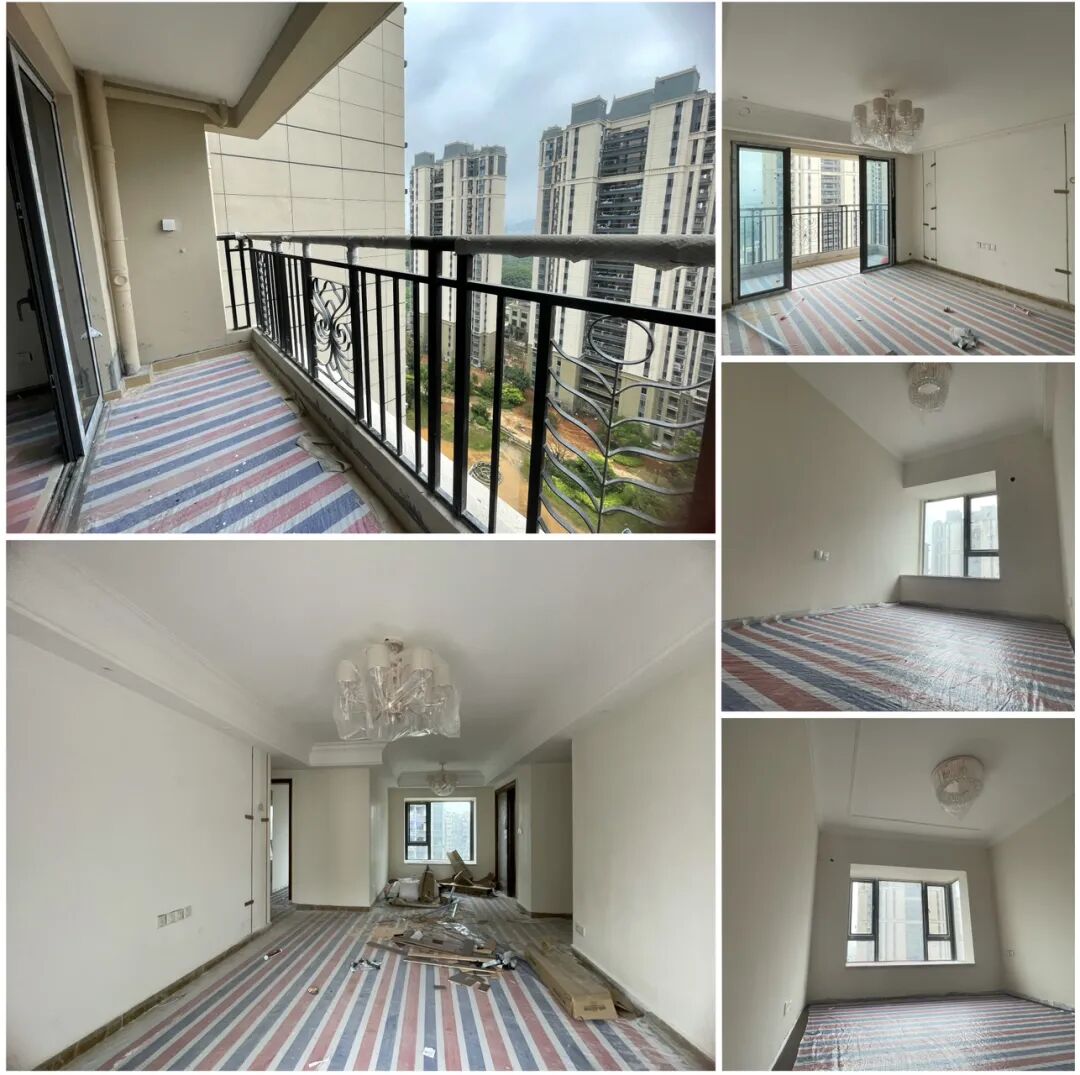

(实拍图)
03 | 15-17#楼进度 |
15#:烟道3~26层、门窗1~26层、室内排水管10~26层完成
16#:屋面外粉完成、18层-屋面喷漆完成、1-19层外保温完成、2-18层水电配管完成、内粉2-3层,5-8,10-13完成
17#:铝合金外窗完成、内粉8~24层、给水管12~24层、卫生间防水23-18层完成

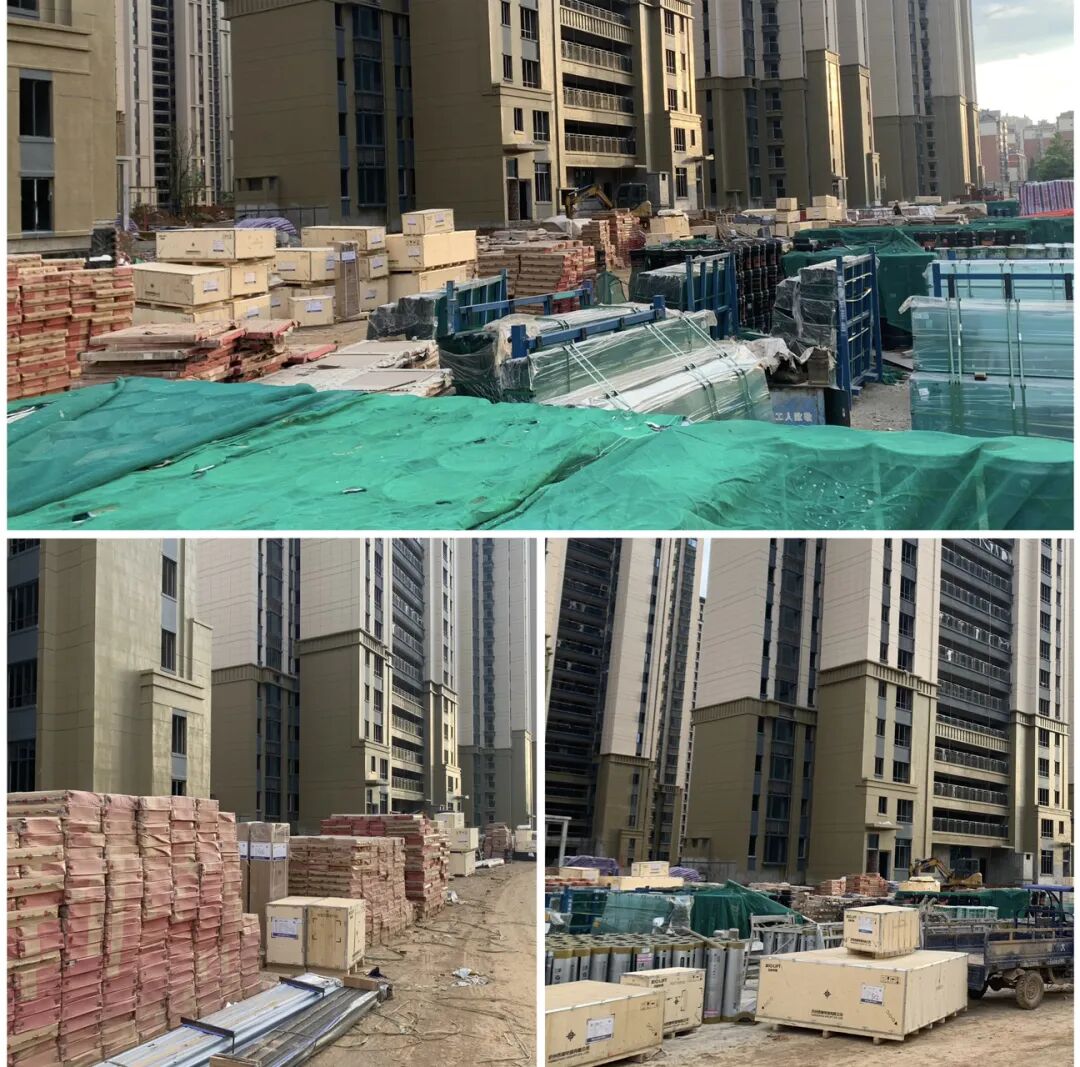

三.现场施工剪影
—·户型鉴赏·—
温馨提示:
1、本项目推广名:“九江悦澜庭”;地名办核准名/备案名:“悦澜庭”;
2、本资料相关内容、图片是对项目所做的示意表现,仅供参考,楼盘规划、配套等情况,最终以政府有关部门批准的文件、图则为准;经政府批准的详细规划已在楼盘销售现场公示,敬请查看;后续因规划设计方案调整导致信息变化的内容,我司将按照政府要求进行公示;
3、本资料为要约邀请,买卖双方的权利及义务以双方签订的《商品房买卖合同》为准;
4、本项目教育配套资源,销售时所宣传的信息,仅为政府规划教育配套基本信息,具体招生政策、收费标准、入学条件、开学时间等,以政府文件为准。本项目红线外规划教育配套资源,仅限为政府规划教育配套信息,可能会存在教育资源差额分配的情况,买受人是否符合入读条件,具体以政府文件为准。
0792-8179333 (提及住在九江网 享受更多便利)
